• Киев. Академия при МИД
    Киев. Академия при МИД
  • Москва. Церковь Всех Святых на Кулишках.
    Москва. Церковь Всех Святых на Кулишках.

  • Рыбинск. Рыбинский Государственный историко-архитектурный и художественный музей-заповедник
  • Москва. Государственный Исторический Музей
    Москва. Государственный Исторический Музей
  • Киев. Жилянская, 72
    Киев. Жилянская, 72
  • Киев. Гостиница "Театральная"
    Киев. Гостиница
  • Москва. Театр "Новая опера"
    Москва. Театр
  • Киев. Национальная Филармония Украины
    Киев. Национальная Филармония Украины

Устройство сетки колонн под существующими зданиями.

       Технология позволяет перенести вес от несущих стен здания на железобетонные колоны новых подземных этажей.

       Метод предусматривает возведение под существующими стенами монолитного железобетонного ростверка-балки. Балка предназначена для передачи нагрузок от существующих стен здания на новые железобетонные колонны, а также для восприятия и равномерного распределения усилий от погружения свай.

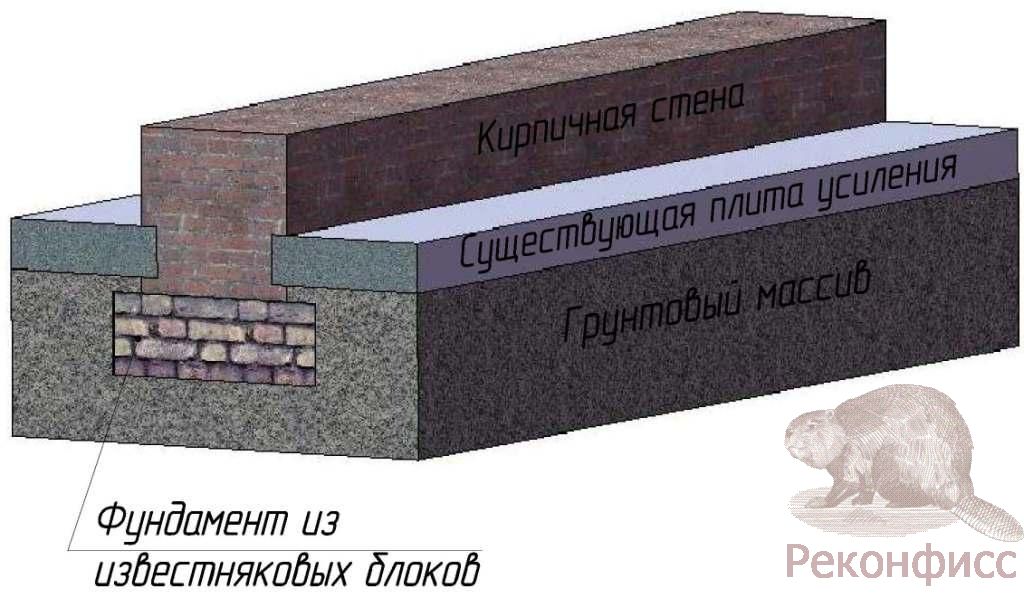

Исходное положение фундаментов и стен

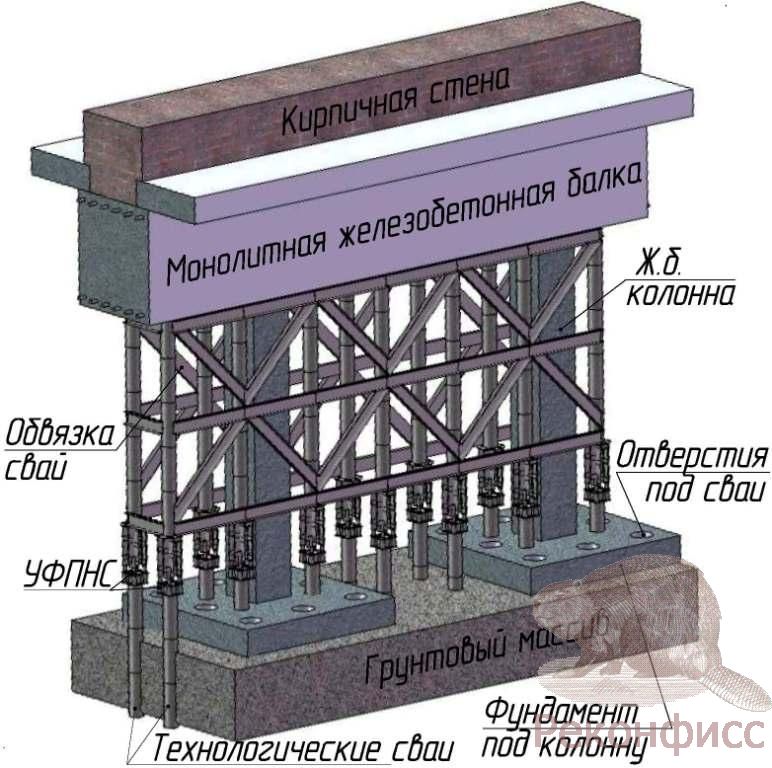

Устройство балки-ростверка

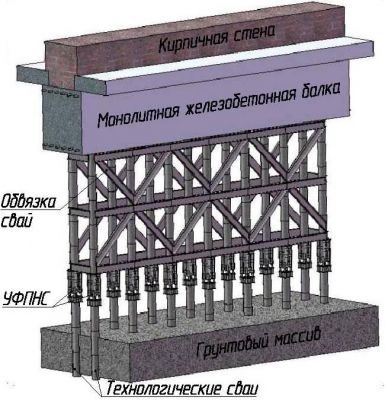

      Под ростверком захватками устраиваются технологические трубобетонные сваи. После погружения свай выполняется их предварительное напряжение. На сваи переносится 100% нагрузки от веса здания.

       После чего выполняется следующие технологические операции:

- разработка грунта захватки;

- перестановки УФПНС в нижнее положение;

- создание предварительного напряжения сваи;

- устройство обвязки свай для обеспечения их пространственной жесткости;

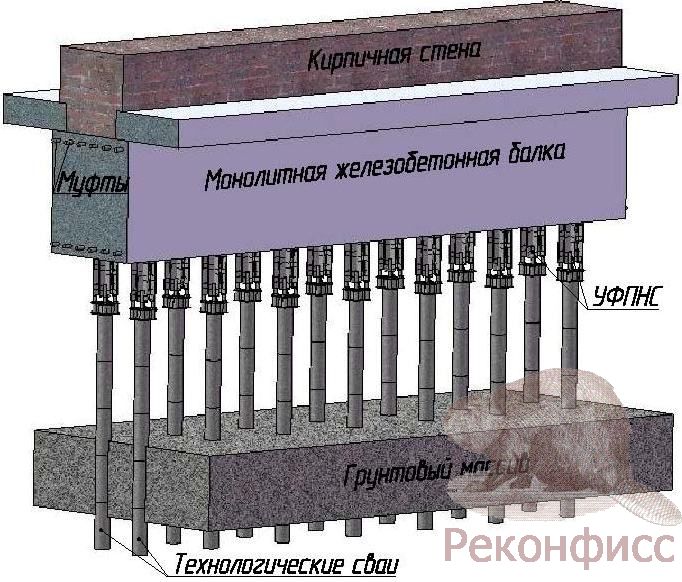

Перестановка УФПНС

Обвязка свай

Операции по разработке грунта, перестановки УФПНС и обвязки свай выполняются поэтапно до проектной отметки

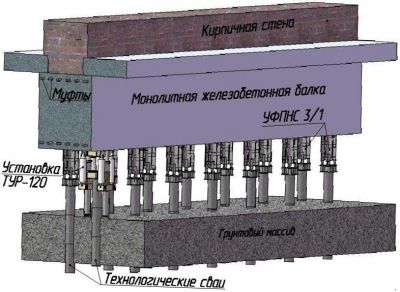

      После чего возводятся железобетонные колоны и фундаменты под колонны. В фундаментах под колонны предусмотрены отверстия для устройства несущих свай и анкерные узлы для монтажа установки ТУР-120. Выполняется погружение несущих свай с их последующим предварительным напряжением.

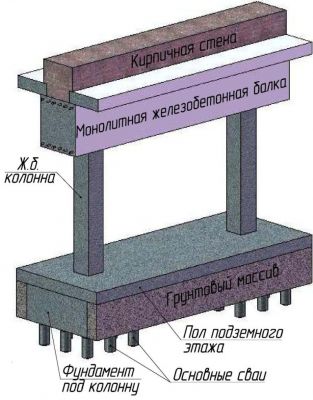

Устройство железобетонных колонн и фундаментов под колонны

Погружение основных свай и их предварительное напряжение

       После включения в работу несущих свай и железобетонных колонн производится демонтаж технологических свай и их обвязки. Выполняется дренаж и пол подземного этажа.

       При возведении 2х и более подземных этажей устраиваются межэтажные монолитные железобетонные перекрытия.
